Nous respectons à peu près le calendrier prévisionnel pour le moment. (Il reste 62 jours avant notre emménagement !)

Pat est donc ravi d'avoir des congés pour s'attaquer à la pose des gaines électriques, des plafonds et des cloisons.

3 semaines d'activité physique pour détendre les neurones du stress au bureau, le plan parfait pour déconnecter pendant les vacances.

Semaine 1:

3 personnes sur le chantier;

J1 - Démarrage du chantier, revue des plans avec les ouvriers, réception de fournitures, pose de suspentes de plafonds sur 1/4 de la surface! Pas mal pour une première journée de travail.

J2 - Pose des suspentes de plafonds sur les 3/4 de la surface.

J3 - Passage de gaines électriques au Rdc, Pose des derniers rails pour le plafond (environ 140m² de plafond au total)

J4 -Demi-journée de travail, tasseautage des parois intérieures pour fixer le fermacell ultérieurement, l'après-midi étant consacrée au test d'étanchéité.

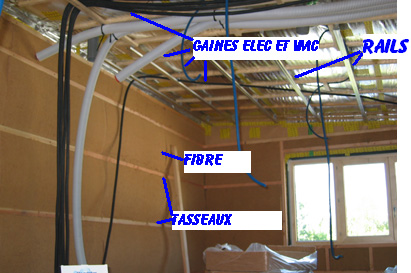

J5 - passage de gaines électriques, Tasseautage et pose de fibre de bois dans sur les parois périphériques.

J6: Tasseautage encore et mise en place de la fibre de bois en périphérie

Le tasseautage prends beaucoup plus de temps que prévu.

Semaine 2:

4 personnes sur le chantier

J7, J8: Tasseautage et fibre...,passage de gaines élec

J9, J10, Pose de placo au plafond de l'étage et toujours de la fibre à poser après le passage des gaines. Fin du tasseautage autour des fenêtre

J11, J12: Pose des premières plaques de fermacell.

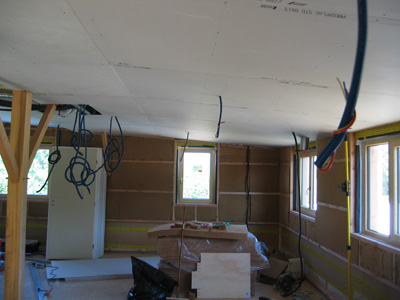

Petite difficulté technique de joint avec un plafond rampant ( à droite sur l photo) puis horizontal (à gauche vers la poutre)

C'est joli ces fils qui pendouillent!!!

Semaine 3:

3 personnes sur le chantier.

Placage de la périphérie du Rez de chaussée et la moitié de l'étage.

Et toujours passage de gaines électriques.

Le plombier passe mettre un peu de tuyaux de couleur.

Semaine 4.

2 personnes sur le chantier.

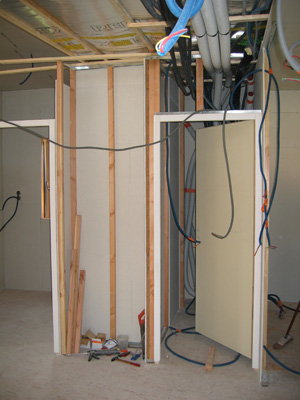

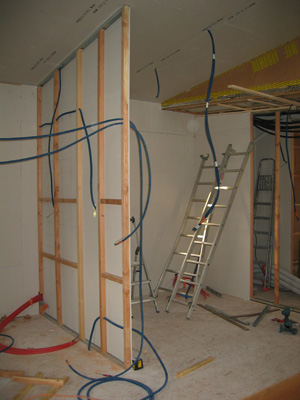

Montage des premières cloisons et portes.

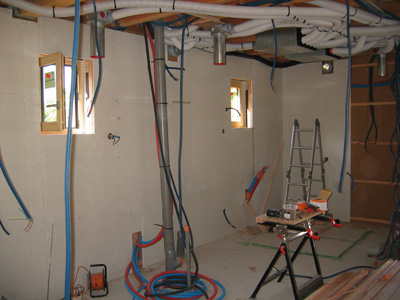

Encore un peu de fermacell en periphérie à l'étage.

Plaque en Fermacell de l'extrusion de toiture

Bilan, on a pris du retard pour la pose des cloisons qui ne sont pas terminées...

Encore deux semaines de travail à deux et le placage intérieur est fini, soit une estimation de 600 heures de travail cumulées pour 140m² de plafond en placo + 430 m² de fermacell et 12 portes pour des auto-constructeurs non professionnel bien entendu.

Le menuisier peux quand même passer prendre les mesures pour l'escalier.

Et les cloisons du rez de chaussé et de l'étage necessaire au passage du carreleur sont prêt avec seulement une semaine de retard.
